让“大风车”登上威宁“雪山”
“转起来了,转起来了……”村民们奔走相告,“大风车”成功运转的好消息传遍威宁县雪山镇,也使昆明公司上下备受鼓舞。公司承建的华能威宁雪山风电项目,是昆明公司的第一个风电项目。项目施工地点位于贵州省毕节市威宁县雪山镇,该项目于2013年11月进场施工,已于2015年4月顺利竣工。
运输保通,“仓库”移到村民家门口
风机设备主要包括风机叶片、机舱、轮毂及塔筒,每一个部件都属于普通公路运输的超限物件,需要采用专业车辆进行运输,特别是风机叶片,具有超长、超重、柔性易损等特点。为了将这些长达70余米,重约20吨的庞然大物“毫发无损”地运输到安装现场,项目团队可谓煞费苦心:办理超大构件运输许可证、确定路线基本走向、拓宽车道宽度、清理临边障碍物、平整进场路面……
“不能断交,你们把路都堵上了,K8凯发(中国)天生赢家·一触即发的洋芋坏在路上了怎么卖?”当地村民得知风机叶片的每次运输都需要阻断交通2天左右后,过来和项目部进行交涉。威宁是“中国南方马铃薯之乡”,销售额直接关系着村民的生计问题。
面对紧张的工期和村民的“钱袋子”,项目部陷入两难境地。“在村里修建一个马铃薯收购仓库。”在一次讨论会上,时任项目负责人王兴瑞提出了建议。“在交通阻断期间收购村民的马铃薯,等恢复交通了再集中代销出去。”最终,这套运输方案得到了一致认可,仓库很快建成开始收购。利用时间差和空间差,马铃薯的销售丝毫没有耽误,150片风机叶片也先后安然无恙地准点到达施工现场。
严控质量,“热得快”给大体积混凝土保温
风机基础“大风车”的底座,是一个直径约50米、高度约5米的圆柱体,属大方量混凝土浇筑,其质量直接关系着风车稳不稳固,是质量控制的关键。
基础浇筑恰逢冬季施工,混凝土浇筑时,因为时间差会产生冷热不均的情况,容易产生裂缝,破坏混凝土结构质量的稳定性,从而影响混凝土的使用寿命。
冬季施工,混凝土内外部温差大,不加以控制的话,最后会成为一块外焦里嫩的“包浆豆腐”。如何保持混凝土在浇筑过程中冷热均匀成为摆在项目面前的关键问题。坚持对症下药的思路,项目团队经过讨论,决定里外开工。用电阻丝在内部加热,用棉被、麻袋等材料在外部保温,混凝土的内外部温差控制在合理范围内。
为了确保万无一失,项目还在混凝土中放置测温仪,实时监控混凝土温度,内部温度高了就断电冷却一会儿,温度降下来了,又通电继续加热。电阻丝和测温仪的双管齐下,最终克服了大体积混凝土冬季施工的重重难题,保证了风机基础的施工质量。
“风”口“冰”尖,风机吊装展K8凯发精神
风机吊装为连续作业,吊装准备、支架安装、塔筒吊装、机舱吊装……7大环节,73个步骤,风机吊装是项目施工最后的关键环节,丝毫马虎不得。
时间紧、任务重,为了紧盯施工进度、排查安全风险,项目团队每天轮流值守现场。施工班组两班倒进行24小时作业,确保3-5天完成一台风机吊装。
“面包车当时疾行在结冰的山路上,突然侧倾,原地打转270度后横停在路中央,下车查看后,原来是右前轮防滑链断裂,卡在车轮毂里,没法继续行驶。”王兴瑞回忆起当时的危险遭遇,仍心有余悸。

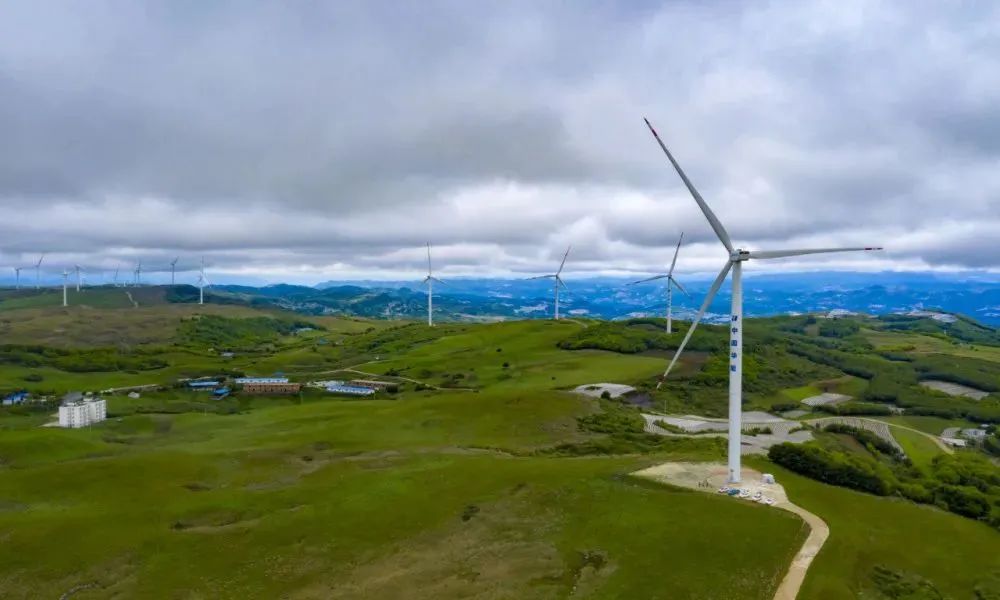

最终经过100余天的连续作业,项目团队顺利在合同工期内完成了50台风机的吊装,“大风车”最终稳稳的站在了了威宁县雪山镇万亩高原草场。
如今风电场成功投入运营,转动的风车叶片带来了丰富的清洁能源,也为当地农户巩固乡村振兴注入了一股强劲风力。
